Prosess for aktivering av TSR for Østfoldbanen østre linje (vedlegg 1)

Publisert: 5. april 2019

Oppdatert: 14. februar 2020

Flytskjema for aktivering av oppstått TSR med roller, skjema og ansvar i hver prosessfase.

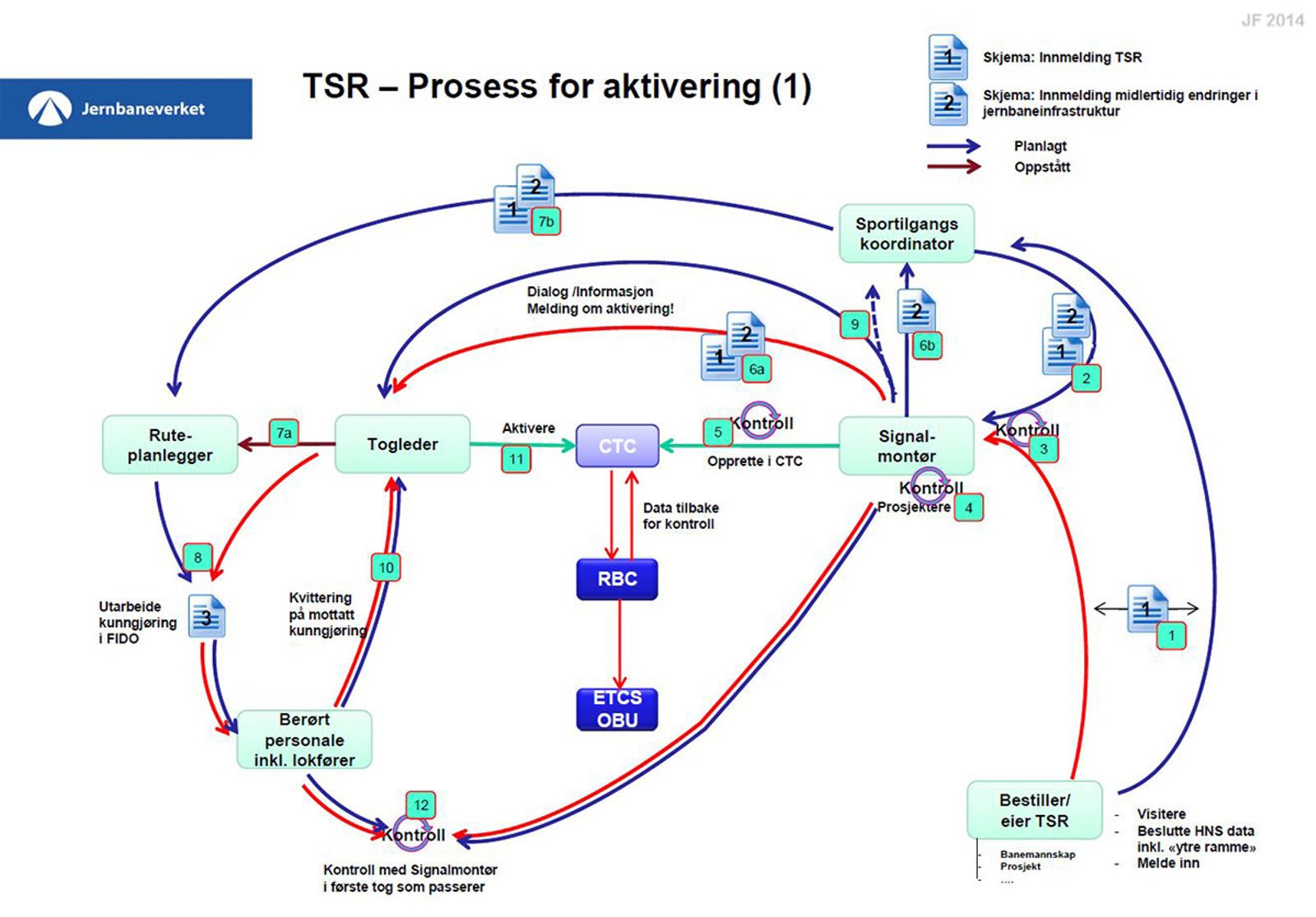

TSR – Prosess for aktivering av oppstått TSR

TSR – beskrivelse av trinn i prosess for aktivering. Avsnitt og punkt i instruks i parentes (00-00).

  1. (10-02) Utfylt skjema 1 Skjema for innmelding av detaljert TSR, ERTMS sendes til signalmontør for registrering og utfylling av skjema 2,
  2. Innmelding av midlertidige endringer i jernbaneinfrastruktur, STY-603222
  3. Ingen aksjon.
  4. (11-03) Signalmontør foretar mottakskontroll av skjema, sjekker spesielt ytre ramme for å kontrollere at TSR legges inn på riktig sted.
  5. (11-04/05) Prosjektering og sidemannskontroll av prosjektering. Skjema 2 fylles ut.
  6. (11-06/07) Opprettelse i RBC og sidemannskontroll av innmatede data. Klargjøres for aktivering.
  7. 6a: (11-08) TSR-ID påføres både skjema 1 og skjema 2. Skjema 2 med skjema 1 som vedlegg sendes togleder og arkiveres. Kopi sendes.
  8. Sportilgangskoordinator. Signalmontør oppretter dialog med togleder for orientering om detaljer i TSR og avtaler tid for kontroll.
  9. Noterer navn på aktuell togleder i skjema 1.
  10. 7a: (11-08) Togleder videresender skjema 2 med skjema 1 som vedlegg til ruteplanlegger og avklarer detaljer for aktivering med
  11. Ruteplanlegger.
  12. (12-02) Togleder utarbeider kunngjøring om TSR i FIDO.
  13. Ingen aksjon.
  14. (13-02) Togleder får bekreftelse på at kunngjøring er lest.
  15. (13-03) TSR aktiveres.
  16. (13-04) TSR kontrolleres av signalmontør.
