Figurer og eksempler på kryssing og forbikjøring for bruk av langtidsplanleggere
Publisert: 21. mai 2019
Oppdatert: 7. januar 2025
Figurer til bruk ved langtidsplanlegging, her er ukedager angitt.
Eksempler på kryssinger og forbikjøringer som skal angis i ruta for vedkommende tog når dette foregår på strekning med togmelding.
Se egne eksempler på når kryssinger angis i FIDO (primært for togleder/korttidsruteplanleggere): Eksempler på kryssing og forbikjøring.

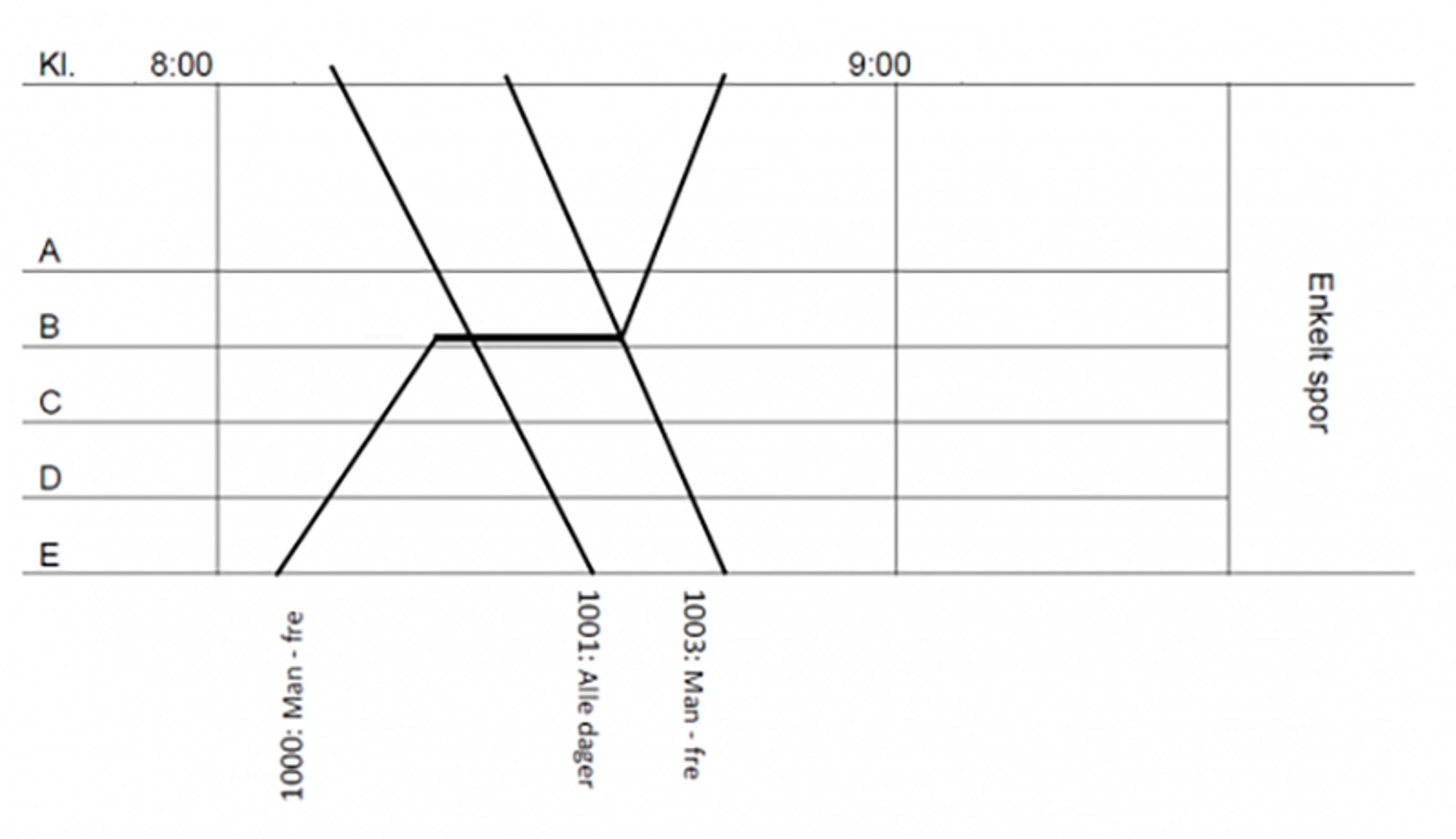

1 Kryssing på enkeltsporet strekning med togmelding

Strekningen er enkeltsporet og togene 1000, 1001 og 1003 har felles blokkstrekning til begge sider for B.
Kryssinger angis slik:
- Tog 1000 krysser med togene 1001 og 1003 i B.
- Togene 1001 og 1003 krysser med tog 1000 i B.

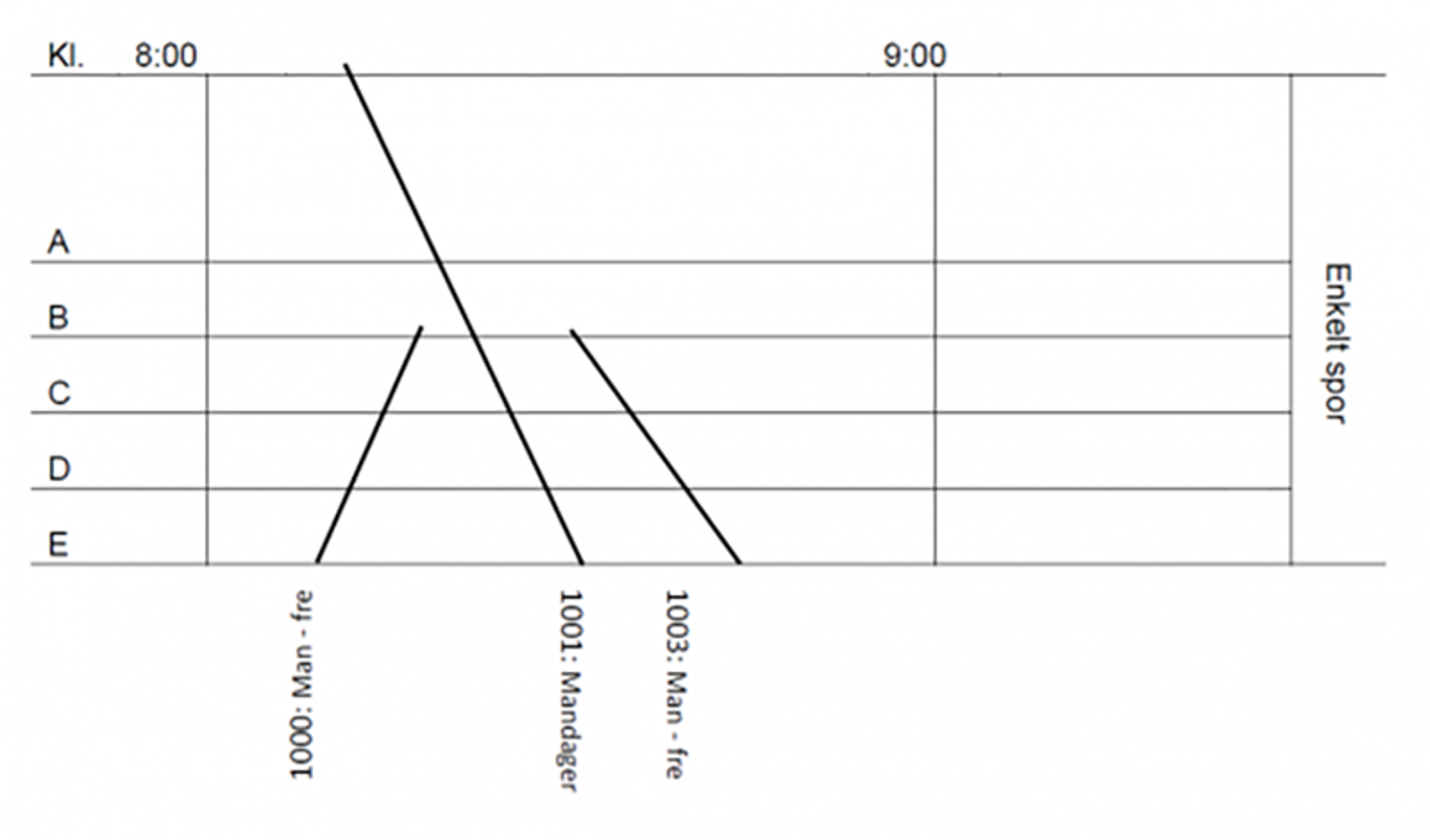

2 Kryssing på enkeltsporet strekning med togmelding

Strekningen er enkeltsporet.
Tog 1000 ender sin rute i B og tog 1003 starter sin rute i B. Togene 1000, 1001 og 1003 har felles blokkstrekning mellom stasjonene B og E.
Kryssinger angis slik:
- Tog 1000 krysser tog 1001 i B på mandager
- Tog 1001 krysser med tog 1000 i B på mandager.
- Tog 1003 krysser med tog 1000 i B på tirsdager til fredager
- Tog 1003 krysser med tog 1000 i B på tirsdager til fredager
Forklaring til kryssing i B:
- Tog 1001 har færre kjøredager enn tog 1000 og 1003.

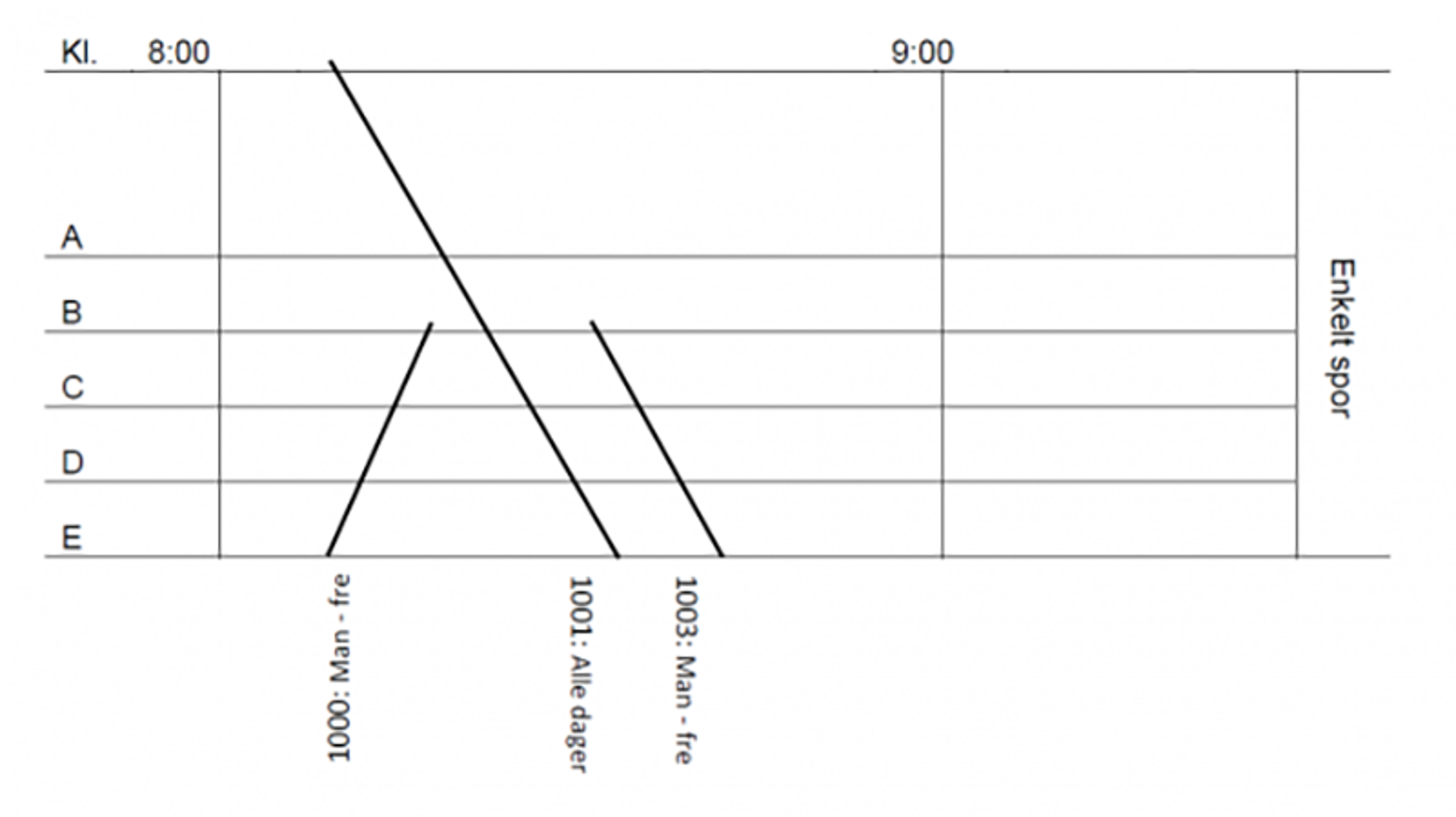

3 Kryssing på enkeltsporet strekning med togmelding

Strekningen er enkeltsporet.
Tog 1000 ender sin rute i B og tog 1003 starter sin rute i B. Togene 1000, 1001 og 1003 har felles blokkstrekning mellom stasjonene B og C.
Kryssinger angis slik:
- Tog 1000 krysser med tog 1001 i B.
- Tog 1001 krysser med tog 1000 i B.
Forklaring til kryssing i B:
- Tog 1001 kjøres alle dager og krysser med tog 1000.
- Tog 1003 har færre kjøredager enn tog 1001 og det angis derfor ikke kryssing mellom tog 1003 og tog 1000 i B.

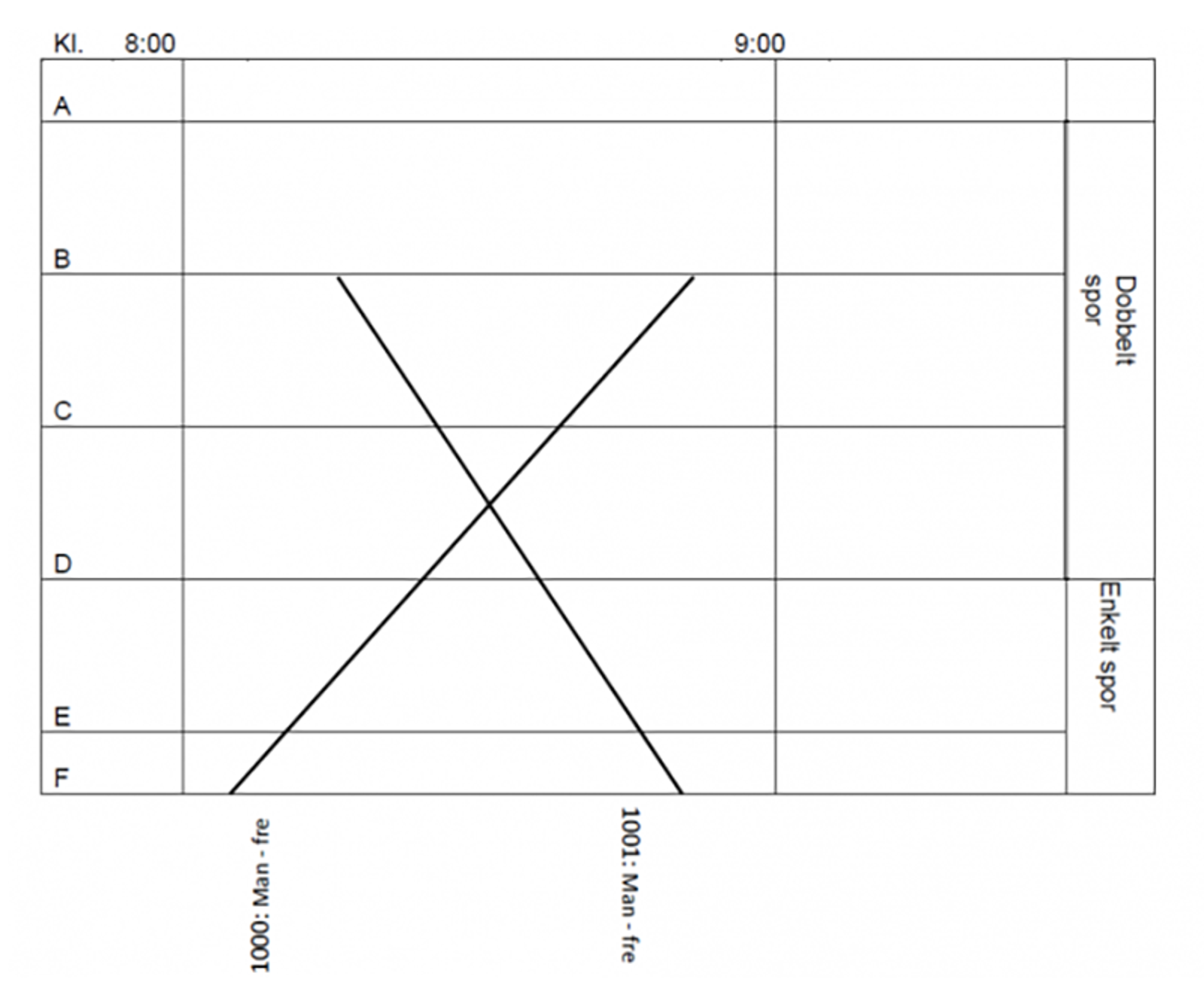

4 Kryssing på dobbeltspor grenser mot enkeltsporet strekning i den ene retningen på strekning med togmelding

Dobbeltsporet strekning mellom A og D og enkeltsporet strekning mellom D og F.
Togene 1000 og 1001 møtes på en dobbeltsporet strekning. Togene 1000 og 1001 har felles blokkstrekning mellom D og F.
Kryssinger angis slik:
- Tog 1001 krysser med tog 1000 i D.
- Tog 1000 krysser med tog 1001 i D.

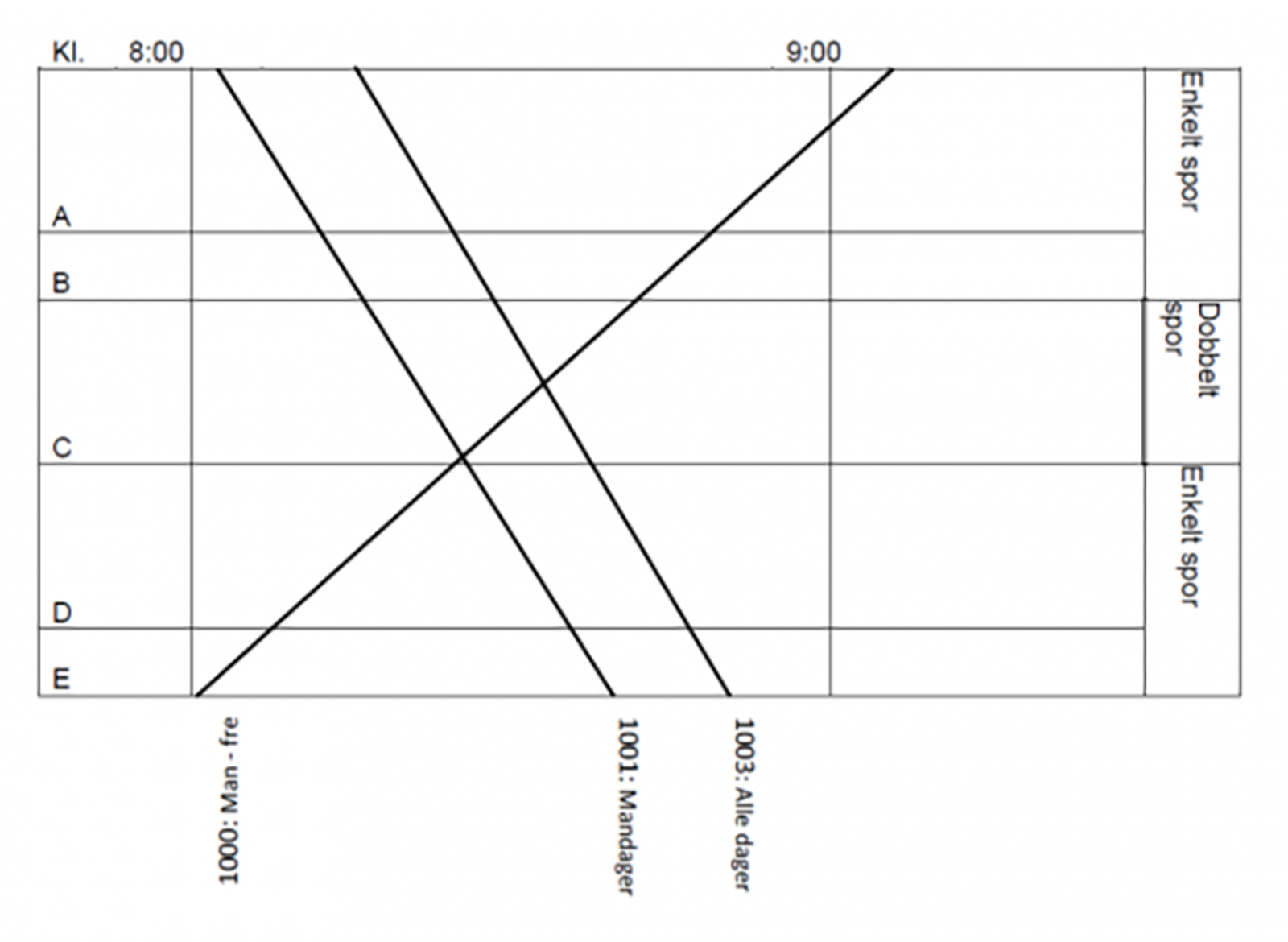

5 Kryssing når dobbeltspor grenser mot enkeltsporet strekning i begge retninger på strekning med togmelding

Dobbeltsporet strekning mellom B og C og enkeltsporet strekning til begge sider av dobbeltsporet.
Togene 1000, 1001 og 1003 møtes på en dobbeltsporet strekning. Togene 1000, 1001 og 1003 har felles blokkstrekning mellom B og A og mellom C og E.
Kryssinger angis slik:
- Tog 1000 krysser med tog 1003 i B.
- Tog 1003 krysser med tog 1000 i B.
- Tog 1000 krysser tog 1001 i C
- Tog 1001 krysser med 1000 i C
- Tog 1000 krysser med tog 1003 i C
- Tog 1003 krysser med 1000 i C
Forklaring til kryssing i B:
- Tog 1003 kjøres alle dager og krysser med tog 1000 i B.
- Tog 1001 har færre kjøredager enn tog 1003 og det angis derfor ikke kryssing mellom tog 1000 og tog 1001 i B.
Forklaring til kryssing i C:
- Tog 1003 har flere kjøredager enn tog 1001.

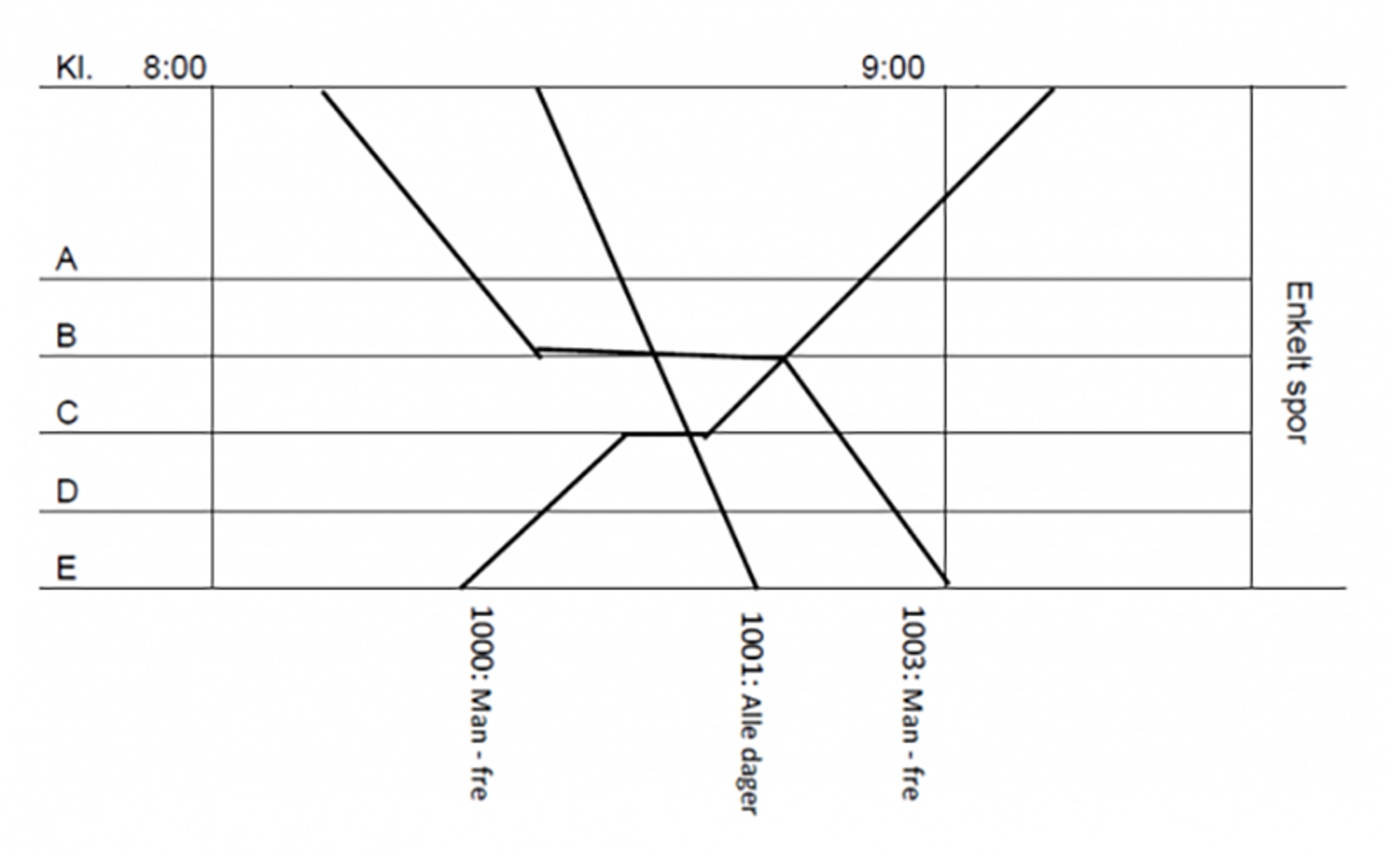

6 Kryssing og forbikjøring på enkeltsporet strekning med togmelding

Strekningen er enkeltsporet og togene 1000,1001 og 1003 har derfor felles blokkstrekning i begge retninger.
Kryssinger/ og forbikjøring angis slik:
- Tog 1001 kjører forbi tog 1003 i B.
- Tog 1003 kjøres forbi av tog 1001 i B.
- Tog 1003 krysser tog 1000 i B.
- Tog 1000 krysser tog 1003 i B.
- Tog 1000 krysser tog 1001 i C.
- Tog 1001 krysser tog 1000 i C.
Forbikjøring skal også angis på dobbeltsporet strekning. Forbikjøring angis uavhengig av hvor lenge toget som forbikjøres står på stasjonen.
7 Kryssing på enkeltsporet strekning med togmelding

Strekningen er enkeltsporet.

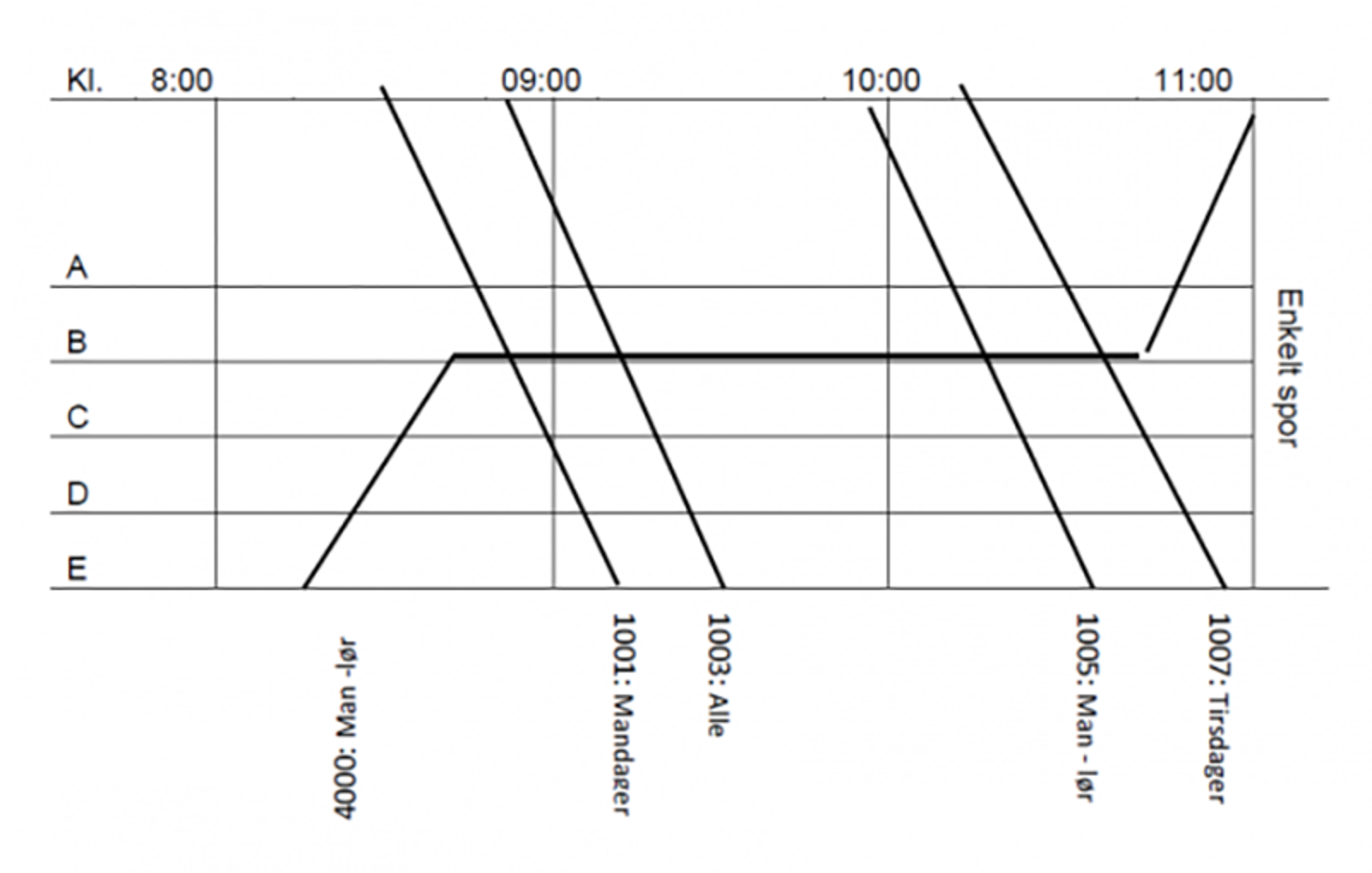

Tog 4000 har opphold på 105 minutter i B. Togene 4000, 1001, 1003, 1005 og 1007 har felles blokkstrekning til begge sider for B.
Kryssinger angis slik:
- Tog 4000 krysser togene 1001, 1003, 1005 og 1007 i B.
- Togene 1001, 1003, 1005 og 1007 krysser tog 4000 i B.
Når togene benytter felles blokkstrekning til begge sider av stasjon, skal kryssing alltid angis.
Hvis tog 4000 har hatt søndag som kjøredag, ville kryssingene blitt angitt slik:
- Tog 4000 krysser tog 1003 i B
- Tog 1003 krysser tog 4000 i B
Forklaring: De andre togene kjører ikke på søndag, og dermed ingen kryssing.
8 Kjøring av kipptog på strekning med togmelding

Enkeltsporet strekning.

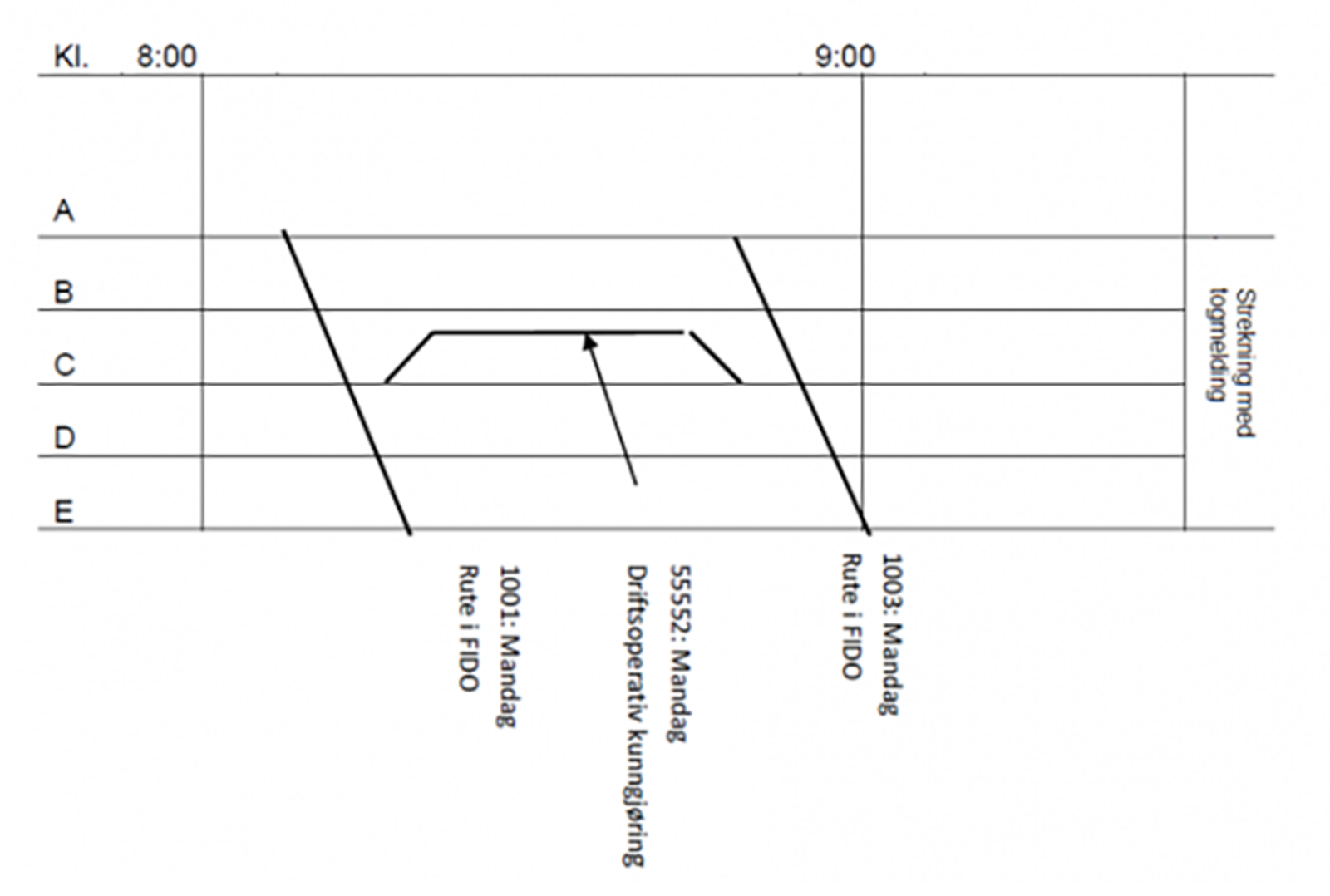

Tog 55552 har rute mellom stasjon C og stasjon B. Toget starter og avslutter kjøringen i stasjon C.
Kryssinger angis slik:
- Tog 55552 krysser med tog 1001 i C.
- Tog 1001 krysser med tog 55552 i C.
Driftsoperativ kunngjøring om kjøring av tog 55552 fordeles som følger:
- Togekspeditørene i B og C, fører i togene 55552og 1001.
- Tog 1003 berøres ikke av tog 55552.
9 Kjøring av kipptog på strekning med togmelding

Enkeltsporet strekning.

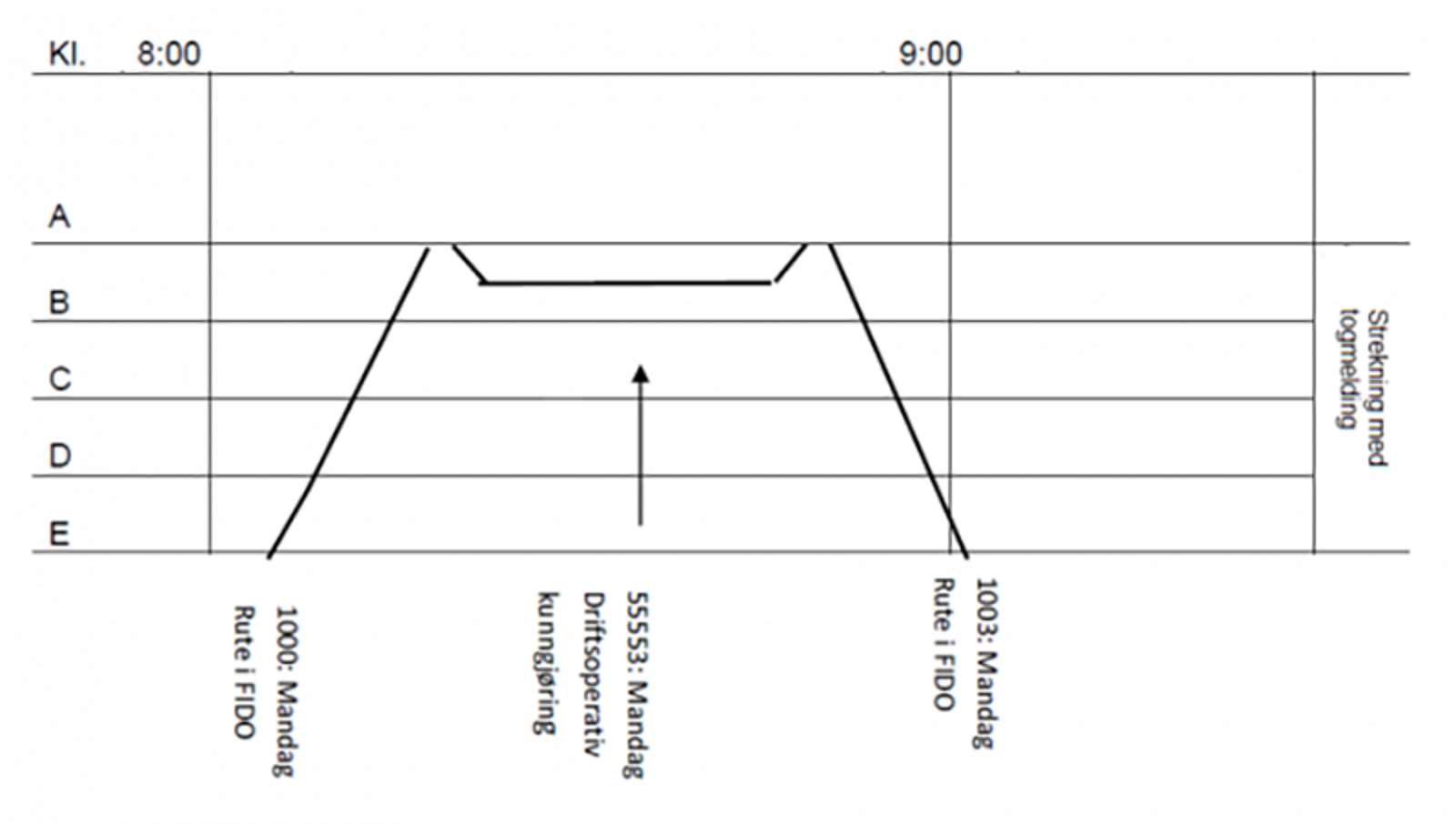

Tog 55553 har rute mellom stasjon A og stasjon B. Toget starter og avslutter kjøringen i stasjon A.
Kryssinger angis slik:
- Tog 55553 krysser med tog 1000 i A.
- Tog 1000 krysser med tog 55553 i A.
- Tog 1003 krysser med tog 55553 i A.
- Tog 55553 krysser med tog 1003 i A.
Driftsoperativ kunngjøring om kjøring av tog 55553 fordeles som følger:
Togekspeditørene i A og B, fører i togene 55553, 1000 og 1003.
Dette gir underretning til alle ovennevnte om kryssingen mellom togene 55553 og 1000 i A, og om kryssingen mellom togene 1003 og 55553 i A.
10 Kjøring av tog på strekning med fjernstyring og på strekning med togmelding

Enkeltsporet strekning.

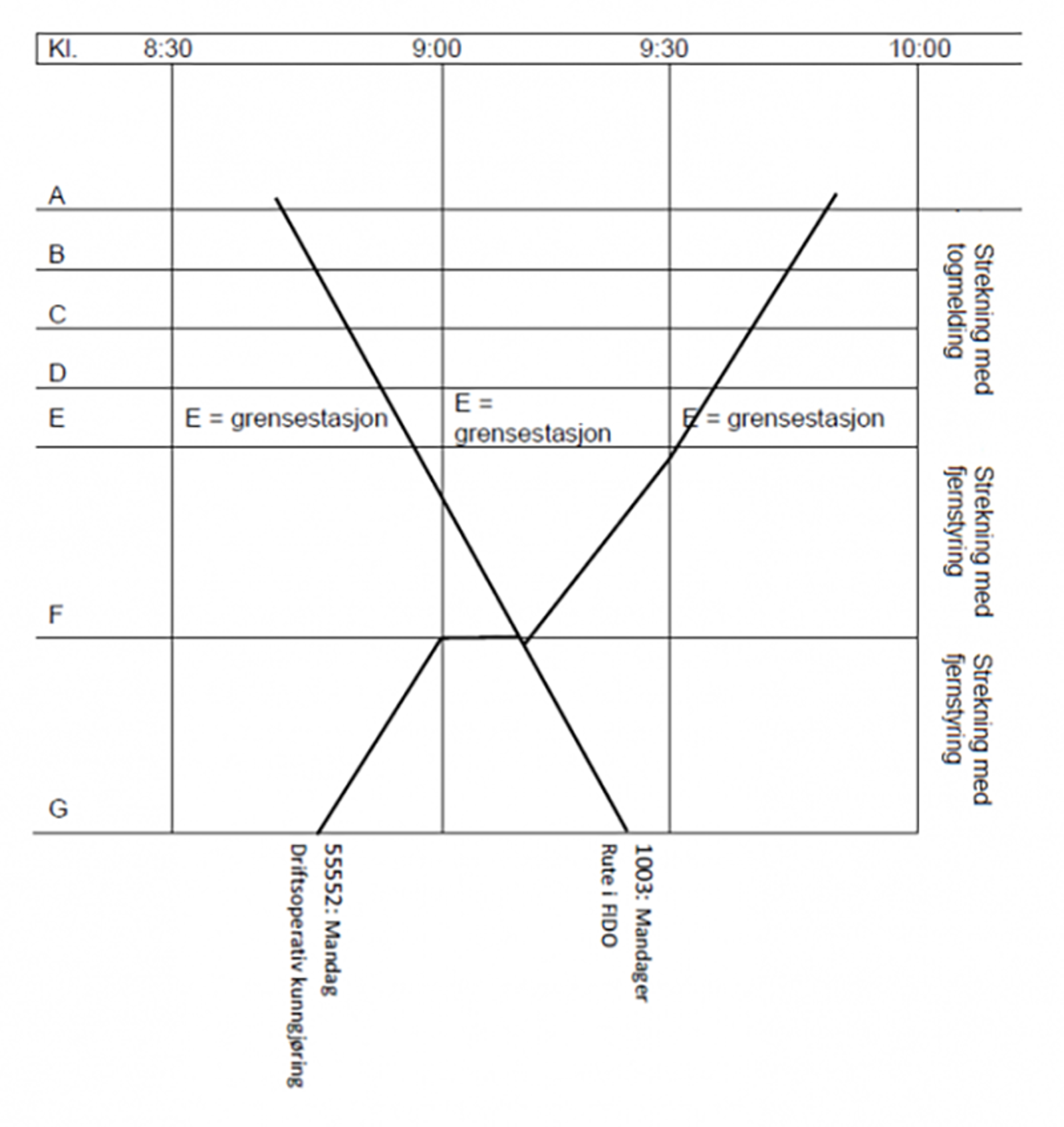

Tog 55552 har rute fra stasjon G til stasjon A. Det er strekning med fjernstyring fra G til E, og strekning med togmelding fra E til A.
Kryssinger angis slik:
- Tog 55552 krysser med tog 1003 i F.
- Tog 1003 krysser med tog 55552 i F.
Driftsoperativ kunngjøring om kjøring av tog 55552 fordeles som følger: Togekspeditørene i A, B, C, D, E og fører i tog 55552.
Kryssingen i F foregår på fjernstyrt strekning og angis ikke i ruta. Tog 1003 berøres ikke.
